RD Projekt České Budějovice

RD Projekt

Projektová dokumentace pro Váš dům

Inspirujte se​ v našem katalogu

Povolte uzdu své fantazii

Pomůžeme Vám uskutečnit Vaše vysněné bydlení. Díky našim dlouholetým zkušenostem na stavebním trhu navrhneme dům, který bude odpovídat Vašim představám.

Chci svůj vysněný dům

Proč zvolit naši společnost

Dlouholeté zkušenosti

Působíme na stavebním trhu od roku 1996. Máme mnohaleté zkušenosti v oboru.

Rozumíme potřebám stavitelů

Každý má své jedinečné představy – a my Vám je pomůžeme proměnit ve skutečnost.

Rodinné domy

Děláme to, co umíme nejlépe – projektujeme a stavíme výhradně rodinné domy. Specializujeme se na tento úzký segment stavitelství, abychom Vám mohli nabídnout špičkovou kvalitu.

Kdykoliv k dispozici

Jsme tady pro Vás kdykoliv, třeba i o víkendech a svátcích.

Naše služby

Projekční činnost

Vyřízení stavebního povolení
Dozory staveb

Jsme tu pro Vás

Adam Semrád
Hlavní Projektant / Autorizovaný stavitel pozemních staveb
ČKAIT: 0101430
Adam Semrád jr.
Projektant / 3D vizualizace

Mohlo by Váš zajímat

Jaká je cena projektové dokumentace ?

Cena projektové dokumentace pro rodinný dům se může výrazně lišit v závislosti na typu projektu, rozsahu služeb a individuálních požadavcích.

Typový projekt: Jedná se o předem připravený projekt, který lze upravit pro konkrétní pozemek. Ceny začínají přibližně na 30 000 Kč za základní projektovou dokumentaci. K tomu je často nutné připočítat náklady na osazení domu na pozemek (cca 10 000 Kč) a zpracování Průkazu energetické náročnosti budovy (PENB) (cca 3 0005 000 Kč). Celkově se tedy cena může pohybovat mezi      45 00060 000 Kč, v závislosti na rozsahu úprav a specifických požadavcích.

Individuální projekt: Tento typ projektu je navržen na míru podle specifických požadavků klienta a charakteristik pozemku. Ceny se pohybují od 80 000 Kč do 150 000 Kč, vždy záleží na konkrétních požadavcích klienta.

Je důležité si uvědomit, že ceny jsou orientační a mohou se lišit v závislosti na složitosti projektu, lokalitě a dalších faktorech. Při plánování stavby rodinného domu je proto vhodné konzultovat konkrétní požadavky s architektem nebo projektantem, kteří poskytnou přesnější cenovou nabídku.

Jak dlouho trvá vypracování projektové dokumentace ?

Doba vypracování projektové dokumentace závisí na složitosti projektu, typu stavby a spolupráci s projektantem. U rodinného domu je obvyklá doba zpracování následující:

1. Typový projekt (upravený podle pozemku)

  • Doba zpracování: 2–4 týdny.
    • Typové projekty jsou již předpřipravené a vyžadují pouze úpravy pro konkrétní pozemek (např. osazení na parcelu a přizpůsobení sítím).
    • Rychlost závisí na dostupnosti podkladů a koordinaci se stavebníkem.

2. Individuální projekt (na míru)

  • Doba zpracování: 2–6 měsíců.
    • Tento typ projektu zahrnuje podrobnou přípravu a konzultace s investorem.
    • Doba se odvíjí od:
      • Složitosti návrhu (jednoduchý dům vs. unikátní architektonický projekt).
      • Potřeby geodetických a geologických průzkumů.
      • Množství požadovaných úprav během návrhu.
      • Rychlosti, s jakou investor poskytuje podklady a schvaluje návrhy.

3. Příprava dílčích částí dokumentace

Některé kroky mohou probíhat souběžně, jiné na sebe navazují:

  • Osazení na pozemek a napojení na sítě: 1–2 týdny.
  • Statické výpočty a požárně-bezpečnostní řešení: 2–4 týdny.
  • Průkaz energetické náročnosti budovy (PENB): 1 týden.
  • Koordinace s dotčenými orgány a úřady (např. vyjádření správců sítí, hasičů): 4–8 týdnů (tento krok je často součástí celkové doby přípravy dokumentace).

Faktory ovlivňující dobu zpracování

  1. Složitost a velikost stavby:
    • Jednoduchý rodinný dům je rychlejší než vícegenerační nebo složitý dům.
  2. Spolupráce s investorem:
    • Čím rychleji investor poskytuje podklady a rozhoduje o návrzích, tím kratší je doba zpracování.
  3. Požadavky úřadů a koordinace:
    • Stanoviska dotčených orgánů mohou zpracování prodloužit.

Doporučení

  • Kontaktujte nás co nejdříve, abyste si zajistili včasné řešení.
  • Počítejte s rezervou 2–3 měsíce na přípravu a schvalování dokumentace, i u jednodušších projektů.
  • U složitějších projektů zvažte architektonickou studii, která může usnadnit komunikaci a rozhodování.
Co všechno obsahuje projektová dokumentace ?

Projektová dokumentace pro stavební povolení nebo ohlášení stavby musí splňovat požadavky dané stavebním zákonem a souvisejícími předpisy (v České republice jde například o vyhlášku č. 499/2006 Sb., o dokumentaci staveb). Níže uvádím přehled základních částí dokumentace:

1. Průvodní zpráva

  • Popis záměru stavby (účel, charakter, kapacita).
  • Údaje o vlastníkovi pozemku a stavebníkovi.
  • Informace o souladu záměru s územním plánem.
  • Popis připojení na infrastrukturu (vodovod, kanalizace, elektřina, komunikace apod.).
  • Seznam podkladů a rozhodnutí souvisejících se stavbou.

2. Souhrnná technická zpráva

  • Popis technického řešení stavby.
  • Zhodnocení vlivu stavby na životní prostředí.
  • Bezpečnostní a hygienická hlediska.
  • Popis řešení požární ochrany.
  • Informace o provozních podmínkách a údržbě stavby.

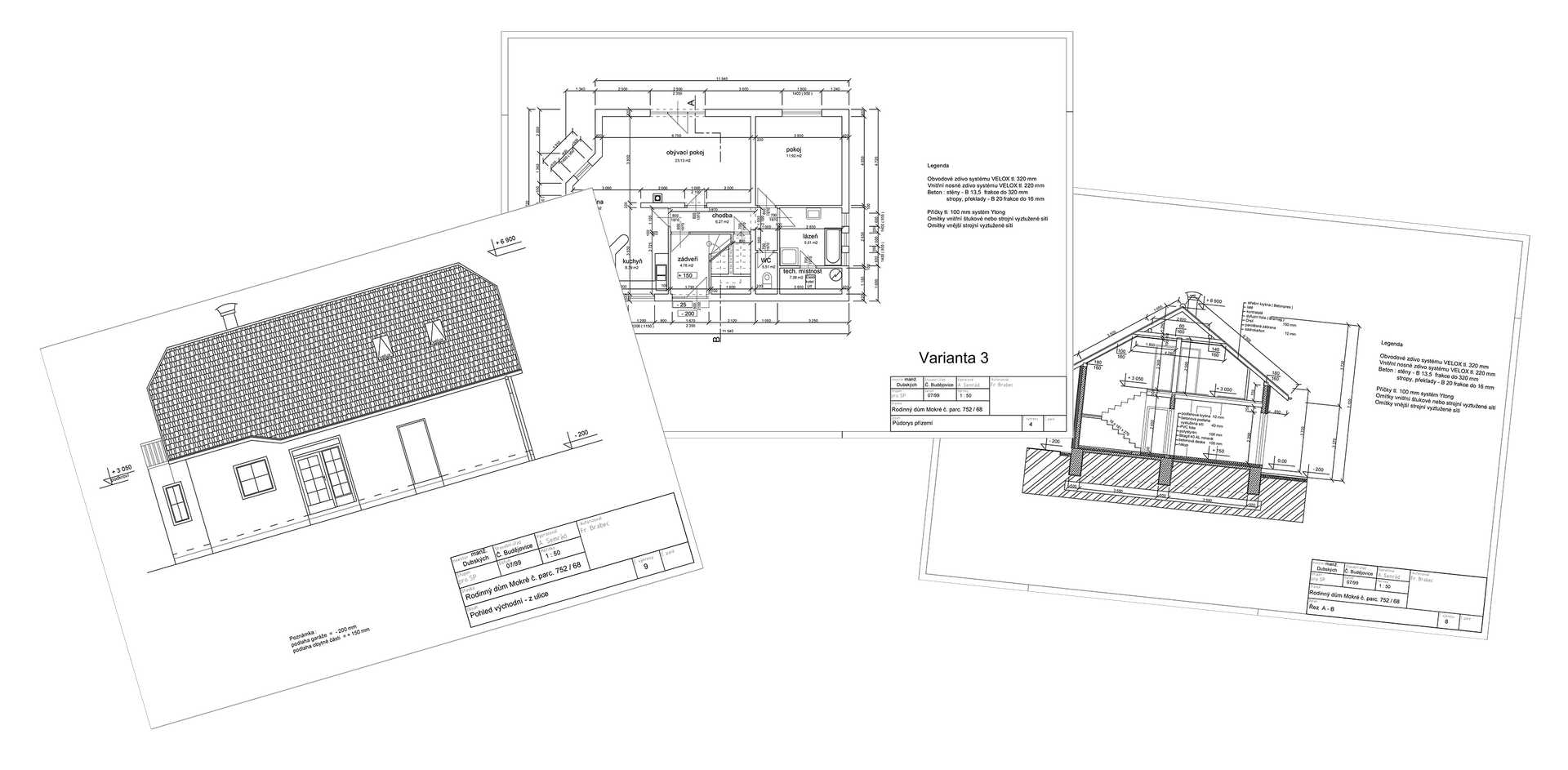

3. Výkresová dokumentace

  • Situace stavby:
    • Umístění stavby na pozemku včetně odstupů od hranic a sousedních staveb.
    • Připojení na inženýrské sítě.
  • Půdorysy:
    • Půdorysy jednotlivých podlaží (včetně dispozice místností).
  • Řezy stavbou:
    • Pohled na konstrukce a jejich rozmístění.
  • Pohledy:
    • Pohledy na stavbu z různých stran.
  • Detailní výkresy konstrukcí (základy, stropy, střechy apod.).

4. Dokumentace objektů technické infrastruktury

  • Schéma a popis připojení stavby na vodovod, kanalizaci, elektřinu, plyn a další sítě.

5. Statická část

  • Statický výpočet zajišťující stabilitu konstrukcí.
  • Výkresy a popis nosných konstrukcí.

6. Požárně-bezpečnostní řešení

  • Posouzení požárního rizika a návrh opatření k jeho minimalizaci (např. únikové cesty, hasicí systémy).
  • Stanovení požární odolnosti konstrukcí.

7. Průkaz energetické náročnosti budovy (PENB)

  • Hodnocení energetické náročnosti navržené stavby.
  • Návrhy na optimalizaci spotřeby energie.

8. Zásady organizace výstavby

  • Popis způsobu provádění stavby (např. přístup na staveniště, skladování materiálu, bezpečnostní opatření).

9. Geodetická a geologická dokumentace

  • Zaměření pozemku a stavby.
  • Geologický průzkum, pokud je nezbytný (např. pro založení stavby).

10. Doklady a stanoviska

  • Stanoviska dotčených orgánů (např. hygienik, hasiči, ochrana přírody).
  • Vyjádření vlastníků technické infrastruktury (např. vodovody, kanalizace).
  • Souhlasy sousedů, pokud jsou požadovány.


Rozdíly mezi stavebním povolením a ohlášením stavby

  • Stavební povolení je nutné u většiny větších staveb a vyžaduje kompletní dokumentaci.
  • Ohlášení stavby se vztahuje na jednodušší záměry (např. rodinné domy do 150 m²) a může mít méně přísné požadavky na rozsah dokumentace.

Pro přesné požadavky doporučuji konzultaci s projektantem nebo místním stavebním úřadem, protože rozsah dokumentace se může lišit podle typu stavby, místa realizace a dalších okolností.
